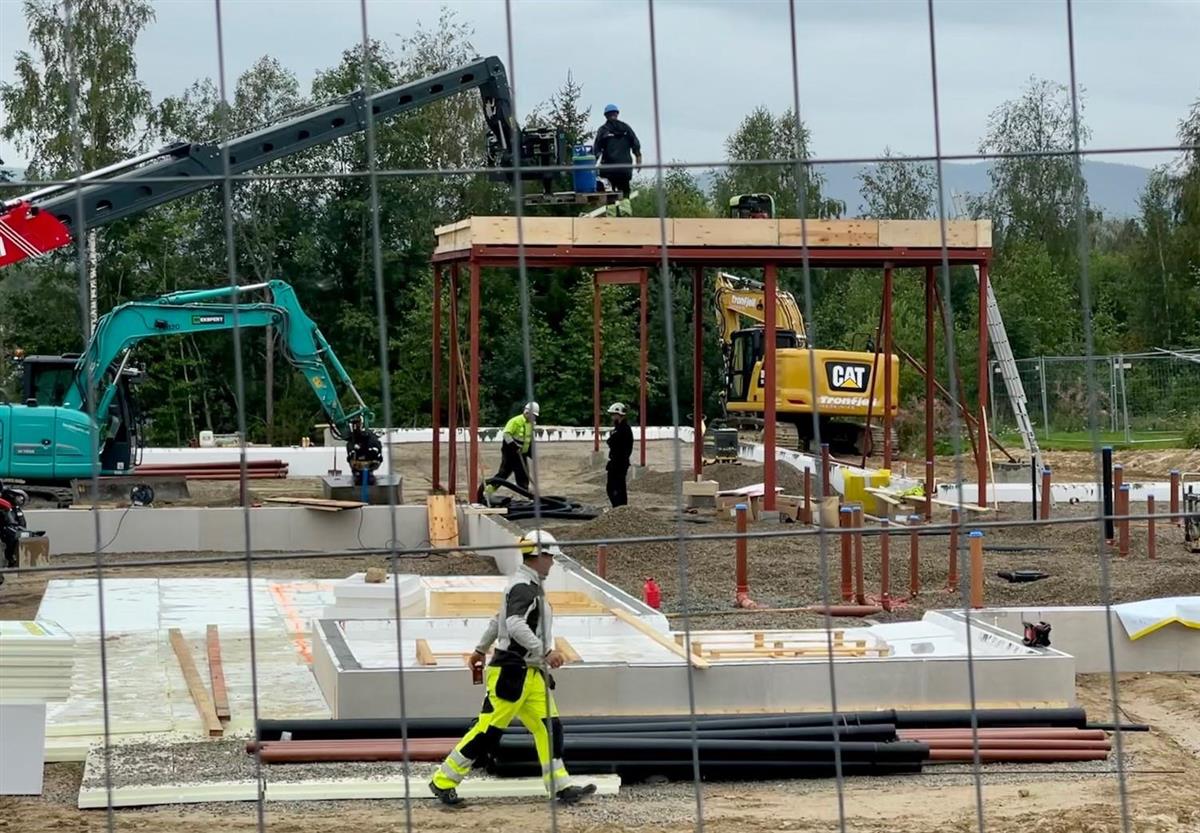

- Byggeprosessen går per 20. september 2021 i henhold til planen.
- Byggherremøte 7. oktober. Byggeprosessen går i henhold til fremdriftsplan.
Status etter byggherremøte 17. november 2021
- Taktekking er ferdig
- Vinduer er montert
- Tett bygg. Oppvarming. Bindingsverk ok for fukt.
- Kledning og innvendige vegger er godt i gang
- Sone A1, gjenstår kun badromsplater.
- Sone A2, skjult anlegg ferdig, platekledning pågår.
- Sone A3, Skjult anlegg ferdigstilles, platekledning pågår.
- Sone A4, Skjult anlegg pågår, platekledning neste uke.
- Sone A5, platekledning ferdig mot koridor.
- Trapp til teknisk rom er montert.
- Maler arbeidene påbegynnes neste uke med sparkling.
- Ventilasjon: alle kanalarbeidene ferdigstilles i løpet av november.
- Flytsparkling av gulv planlegges i uke 51, slik at det kan tørkes i løpet av jula.
Fremdriften ligger godt innenfor gjeldende plan.
Status etter byggherremøte 8. desember 2021
- Sone A1, malerarbeider pågår
- Sone A2, malerarbeider pågår
- Sone A3, malerarbeider pågår
- Sone A4, elektroarbeier over himling pågår
- Sone A5, platekledning og elektroarbeider pågår
- Sone A6, noe byggningsmessig i trapperom gjenstår. Aggregat er montert.
- Hovedtavle leveres uke 50.
- Alle ventilasjonskanaler er montert.
- Utvendig kledning er påbegynt
- Flytesparkling gjennomføres uke 51, slik at det kan tørke iløpet av jula.
- Etter jul fortsetter arbeidene i sonevis rekkefølge med gulvbelegg med oppbrett i alle våtrom, som får etterfølgende kledning med baderomsplater i uke 2.
- Himlimgmontasje begynner i uke 3.
- Teknisk installasjon fortløpende.
Fremdriften ligger godt foran gjeldende plan.
Status etter byggherremøte 26. januar 2022
Bygg
- Maler arbeidene er ferdige
- Gulvbelegg og plastlister er lagt
- Himlingsraster er satt opp i sone 1,3 og 5. Kantprofil er montert i øvrige soner.
- Montering av dører pågår
- Utvendig kledning pågår
Elektro
- Trekking av rør og kabler pågår.
Rør
Ventilasjon
- Aggregat og kanaler er montert. Ventilmontering, oppstart og innregulering gjenstår.
Fremdriften ligger godt an i forhold til gjeldende plan.
Status etter byggherremøte 16. Februar 2022
Bygg
- Himlingsraster er stort sett ferdig. Vask over himling uke 9 og tetting av himling uke 10. Bygget blir rød sone fra uke 10.
- Montering av dører pågår.
- Montering av låser og beslag begynt i uke 8.
- Kjøkken monteres uke 12.
- Utvendig kledning-noen felt gjenstår.
Elektro
- Komplettering og armaturmontering pågår
- Hovedtavle leveres og monteres uke 9.
Rør
- Utstyrsmontasje pågår. Installasjon i renholds rommet avventes til varmesentral monteres. Den monteres i slutten av uke 9.
Ventilasjon
- Ventilmontering er utført. Regulering gjenstår.
Fremdriften ligger godt an i forhold til gjeldende plan.

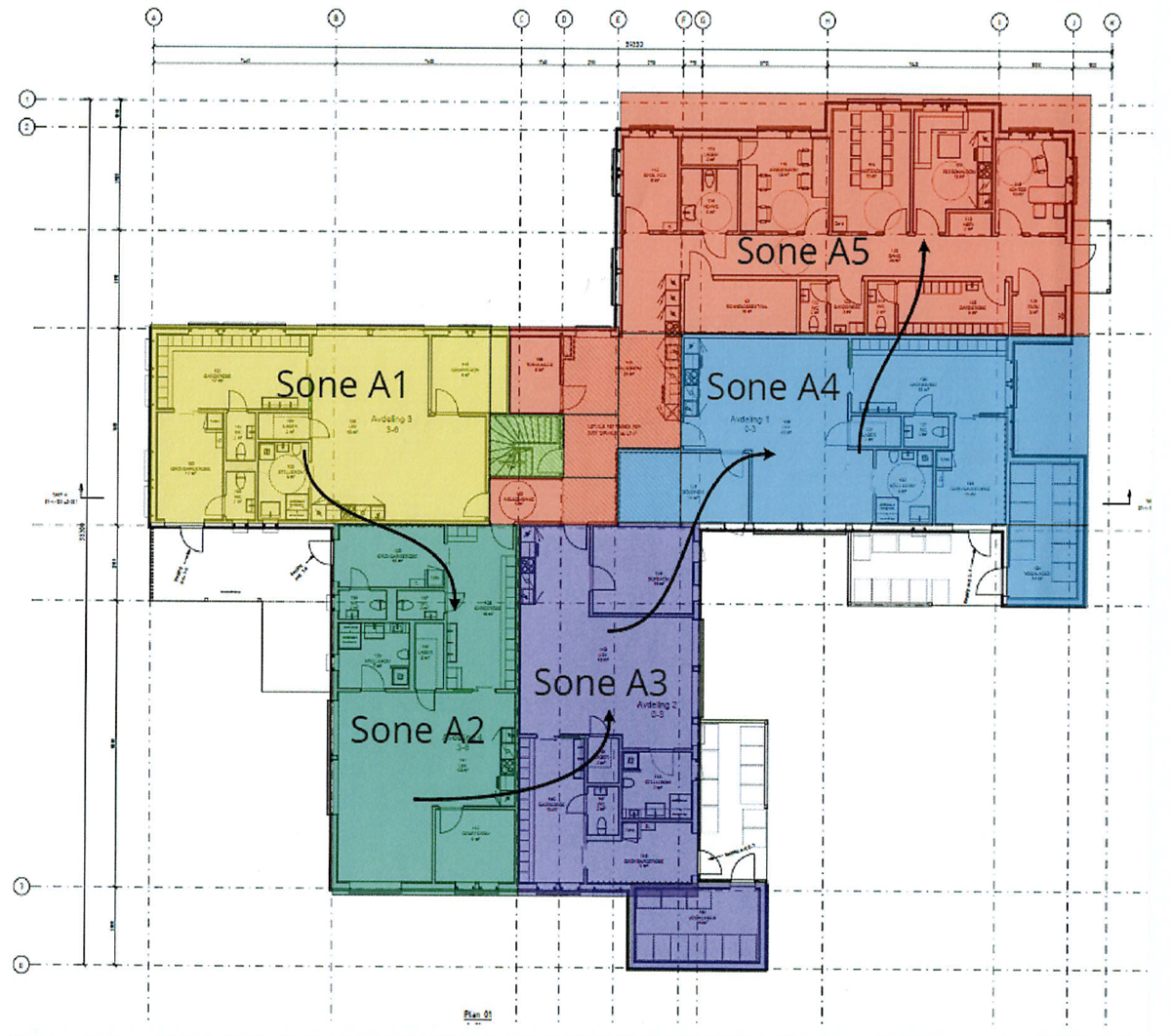

Sonekart 1. etg
Sonekart 2. etg
Sone A1: Avdeling store barn
Sone A2: Avdeling store barn
Sone A3: Avdeling små barn
Sone A4: Avdeling små barn
Sone A5: Administrasjon
Sone A6: Teknisk rom
Status per 13. juli 2022
Barnehagen begynner nærme seg ferdigstilt nå. Bygget ble overtatt av kommunen i midten av mai, så de ansatte har allerede startet med flytting av utstyr og møbler. Utvendig går arbeidet for fult frem mot overtagelse 9. august. Det er primært beplantning og lekeapparat som gjenstår før alt er ferdig.
