Om Prosjektet
Prosjektet omfatter utskifting av eldre og skadede ledninger over en strekning på omtrent 500 meter – fra krysset Kongleveien/Kjemsjøveien til krysset Kongleveien/Ekornveien.
Hele den kommunale vegen graves opp, og det vil også gi en standardheving av vegen.
For å oppnå best resultat på den kommunale vegen, gjennomføres asfaltering av Kongleveien våren 2026.
Hva betyr dette for deg som nabo?
- Nabovarsel er sendt ut til berørte beboere i området. Sjekk Altinn.
- Det vil være anleggsarbeid og -trafikk i området over en lengre periode til høsten.
- Redusert fremkommelighet i Kongleveien og midlertidig omkjøring via Ekornveien.
- Støy og støv.
- Det etableres provisoriske løsninger for vannforsyning og avløpshåndtering under byggeperioden for sikre at husstandene ikke står uten tjenester. Kortere stans i tjenestene på påregnes, men det vil bli varslet via SMS på forhånd.
- Det må også påregnes noe inngrep på privat grunn når de eksisterende private stikkledningene skal kobles fra eksisterende og inn på nytt anlegg.
Tidslinje
- Mai/juni 2025: Anbudskonkurranse
- Juni 2025: Kontrahering av utførende entreprenør
- August/september 2025: Oppstart av anleggsarbeid
- Høsten/vinteren 2025: Anleggsperiode.
- Våren 2026: Asfaltering av Kongleveien.

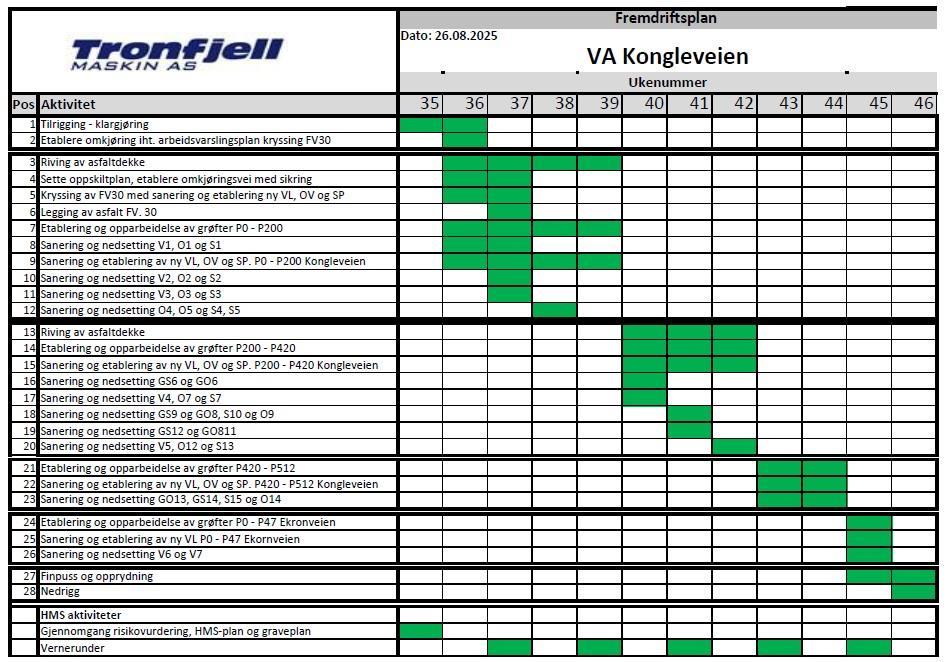

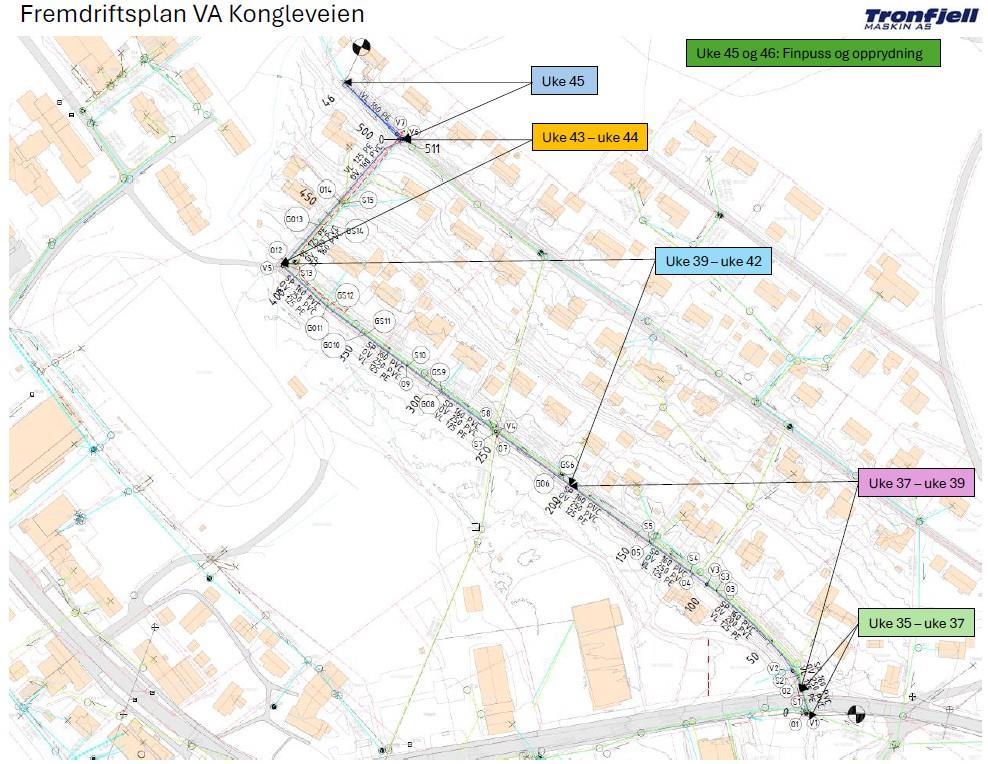

Dette er en grov tidslinje, men den vil bli oppdatert når fremdriftsplanen fra entreprenør foreligger.
Ved spørsmål eller behov for ytterligere informasjon, ta kontakt!
